まず、はじめに書籍の紹介。
ソフトウェア開発にたずさわる人には必ず読んでほしい本です。
特に3部構成の
第1部「見積りの考え方」だけでも読んでほしいと思います。
今日のこの記事も「私がこの書籍から学んだこと」を私自身の経験を踏まえて
書いたものになっています。
不確実性のコーン

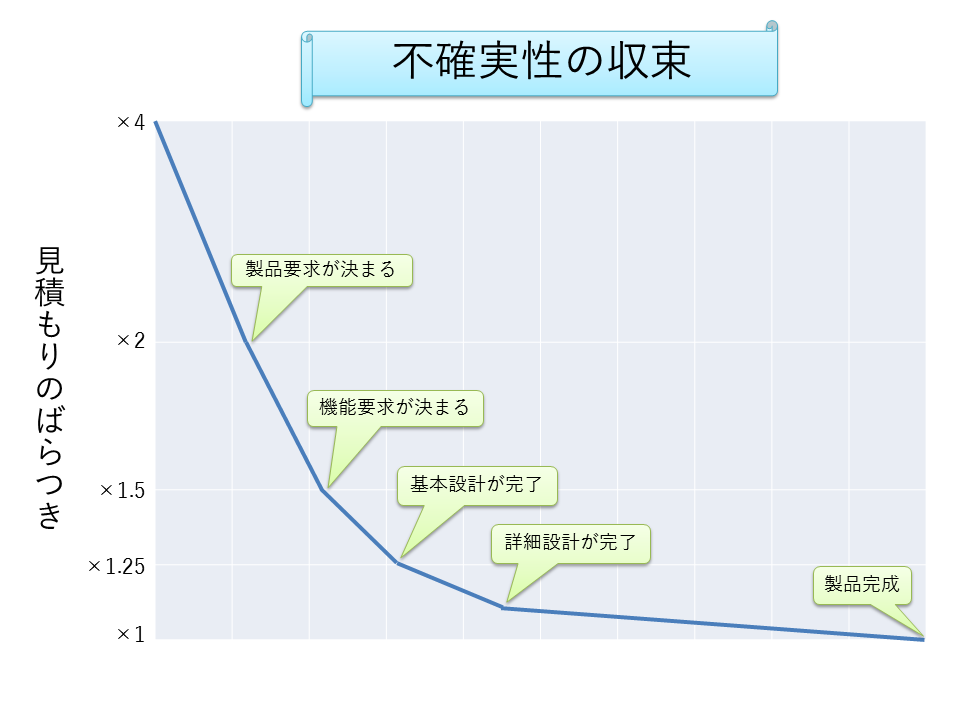

この本に紹介されていた有名なものに、以下のような図があります。
横軸は、プロジェクトの開始から終了までを表した時間軸になります。
上の折れ線グラフの一番左端は、
「プロジェクト開始時点では、見積もりには
4倍のばらつきが含まれている」
ということを表しています。
つまり
1年かかると予想したプロジェクトが実際には4年かかる
ということがあっても、まったく不思議ではない、ということを表しています。
マネージャ「見積もり能力のない奴に、見積もらせるからだ」
開発者「要求変更をガンガン入れられると、そうなるよ」
実は、どちらも少し誤解があります。
この不確実性のコーンは、
COCOMO II という見積もり手法のデータを元に作られています。
つまり、
- 要求の変更・追加は入らない
- 見積もりに必要な情報は揃っている
- 見積もりの専門家が見積もった
という前提のグラフになっています。
要するに、
これ以上、正確に見積もることは現実的に不可能!(  ̄△ ̄)/-☆
と言っても過言ではないわけです。
実際の不確実性
不確実性のコーンでは、プロジェクト開始時に正確な工数は判断できないので、
見積もりは過大・過小のどちらにもなる可能性がある、とされています。
可能性としては、確かにそうです。
しかし、私は現実のソフトウェア開発で「過大見積もり」には会ったことがありません。
ですので、私は以下のように、上半分のみのグラフにして使用します。
過大見積もりが存在しないのかと言えば、可能性はゼロではありませんが、
以前の記事で書いたように、開発者は「実装コスト」のみを見積もってしまう傾向があります。
そして、開発規模が大きいほど、
実装コストがプロジェクト全体に占める割合は減ってきます。
どうしても、過小見積もりが発生する可能性の方が高くなってしまいます。
不確実性を収束させるためには
図を見ていると、見積もりのばらつきは時間と共に減少する
”ように見えます”。
しかし、スティーブ・マコネル氏は、書籍の中で
不確実性のコーンがひとりでに狭くなると思い込むのはやめよう。
コーンが収束するのは、ばらつきを取り除くための意志決定をしたときだけだ。
と警告しています。
グラフの中の所々に、吹き出しを入れていますが、
「要求を定義する」「設計をする」は、まさに意志決定なわけです。
それらをサボっていると、どうなるか?

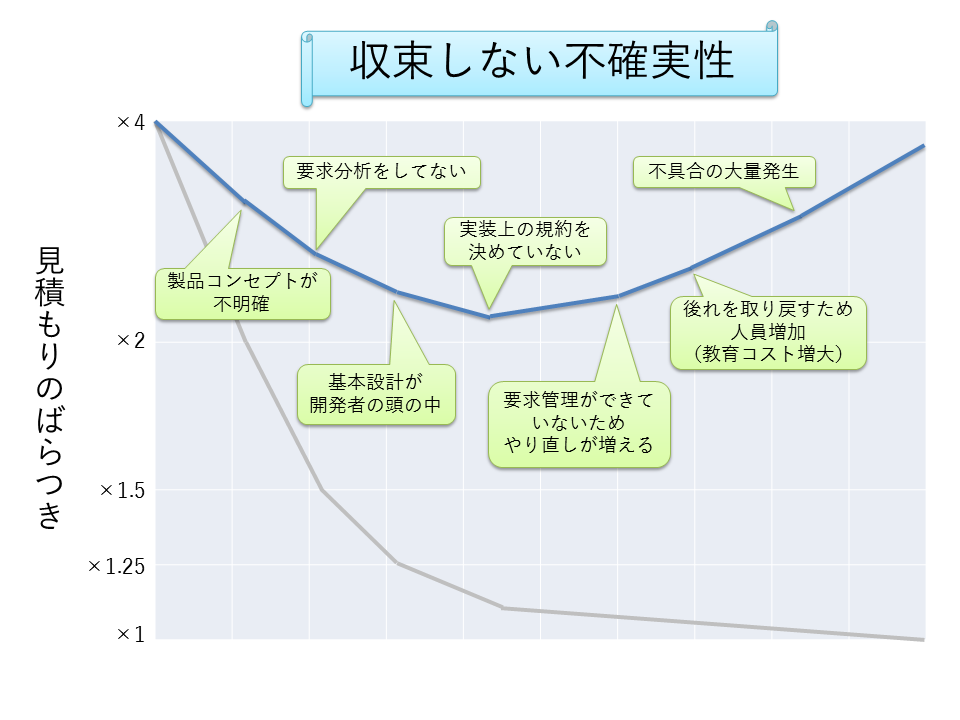

私の経験上、こうなります。
いつまで経っても、スケジュールの遅延を繰り返すプロジェクトの出来上がりです。
最終的に、こういうプロジェクトは、以下の二択となります。
- プロジェクトが中止に追い込まれる
- 発売してはいけない品質の製品をリリースしてしまう
どちらにせよ、悲惨な結果が待っています。
不確実性のコーンが教えてくれたこと
不確実性のコーンは、見積もりの不確かさだけでなく、
もっと大事なことを教えてくれています。
それは、
ソフトウェア開発とは、要求をコードに落とし込む作業のことではない。
不確実性をひとつひとつ取り除いていく、意思決定のプロセスである。
ということだと思います。
今日のまとめ
- ソフトウェアの見積もりを正確に行うのは、現実的に不可能
- 見積もりのばらつきは、ひとりでに収束はしない
ひとつひとつ、意思決定をして取り除いていく必要がある
そして、気付いている人もいるかもしれませんが、
不確実性のコーンが教えてくれる大事なことが、もう一つあります。
それは、
要求を定義した段階で、見積もりのばらつきが
×1.5 まで減る
ということです。
いつか、要求の大切さも記事にしたいと思います(*'-')
